新庁舎建設工事の進捗状況

 新庁舎建設工事の進捗状況を、画像でお知らせいたします。

 【海田町新庁舎建設工事 全体工程イメージ】

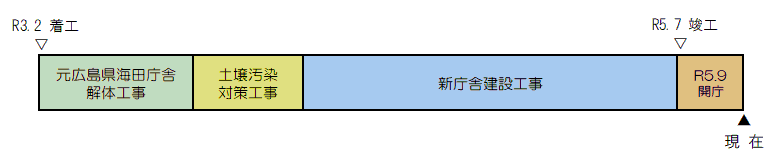

 全体スケ

 〇土壌汚染対策工事について

​令和4年12月中旬~下旬

 3階天井の様子 4階鉄骨工事

 屋根 屋根

​​令和4年12月上旬

 床鉄筋組立て コンクリート打設

​令和4年11月中旬~下旬

 鉄骨組立て 床鉄筋組立て

​​​​​​​​​​令和4年11月上旬~中旬

 3階床鉄筋組立て コンクリート打設

​令和4年10月中旬~下旬

 PC床板搬入 2階天井の様子

​​​​​​​​​​令和4年10月上旬~中旬

 コンクリート打設 鉄骨組立て

​​​​​​​​​令和4年9月中旬~下旬

 床型枠敷設 床鉄筋組立て

​​​​​​​​令和4年9月上旬~中旬

 鉄骨工事 鉄骨工事

免震装置設置工事(令和4年8月)

躯体工事(令和4年6月~令和4年8月)

基礎工事(令和4年3月~令和4年6月)

杭工事(令和4年2月~令和4年3月)

液状化対策工事(令和3年12月~令和4年2月)

元広島県海田庁舎土壌汚染対策工事(令和3年8月~令和3年12月)

元広島県海田庁舎解体工事(令和3年4月~令和3年8月)
